Mobilita Catania ha visitato tutti i cantieri della metropolitana, dalla stazione Monte Po alla stazione Stesicoro per fare il punto della situazione

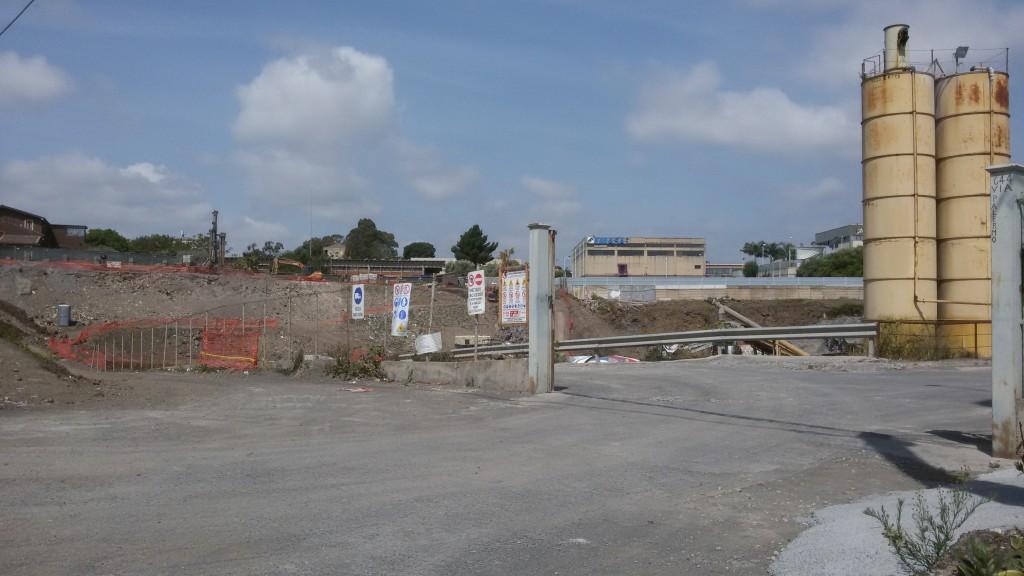

I lavori nella tratta Monte Po-Nesima, la cui apertura è prevista per il 2018, procedono abbastanza spediti. La talpa, come vi avevamo già documentato in questo articolo, si trova già nell’area di cantiere, nei pressi della Torre Tabita.

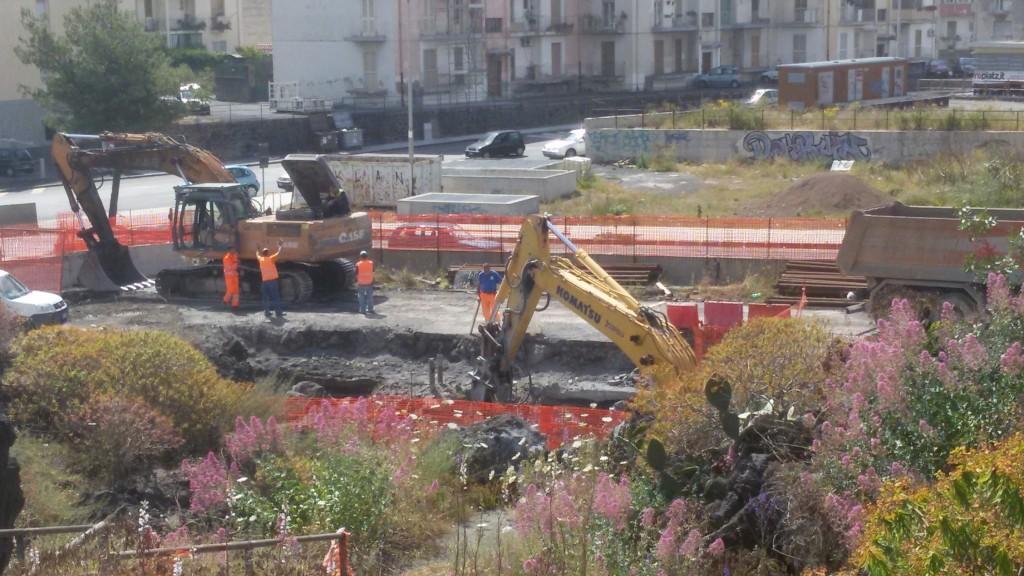

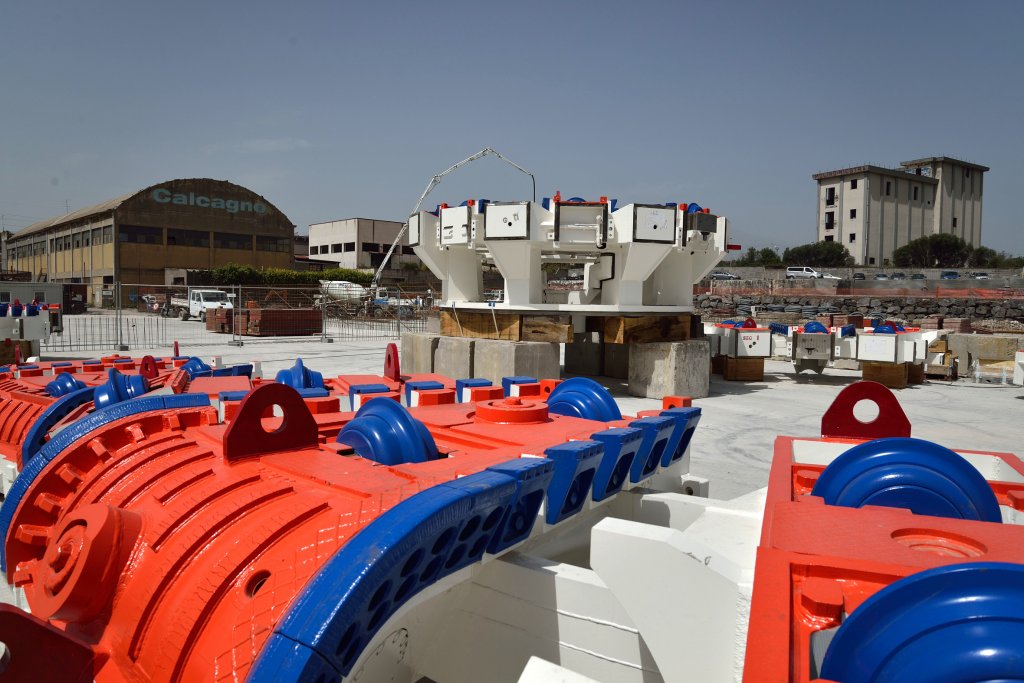

Ci vorranno circa 4 mesi per il montaggio e successivamente inizierà lo scavo della galleria direzione Nesima che sarà lungo circa 1,7 km.

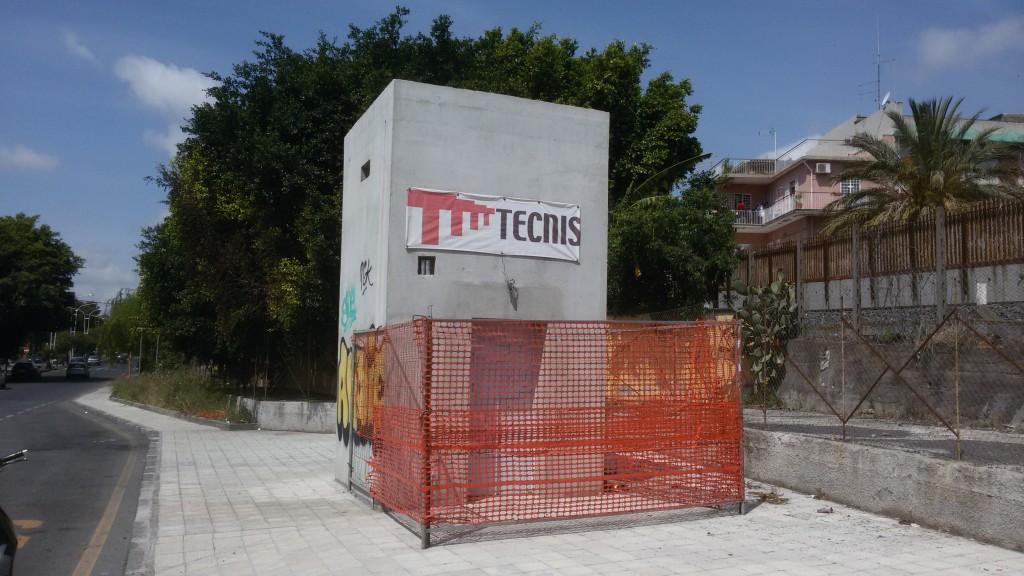

STAZIONE MONTE PO

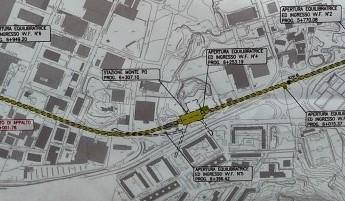

La stazione Monte Po si troverà nella biforcazione con Corso Carlo Marx, all’interno del comune di Misterbianco. Sarà una stazione a tre livelli, come quella di Milo e Giovanni XXIII, e avrà dei sottopassaggi sotto Carlo Max che la connetterano con l’abitato di Monte Po: è stato già allestito il cantiere e iniziato lo scavo.
STAZIONE FONTANA

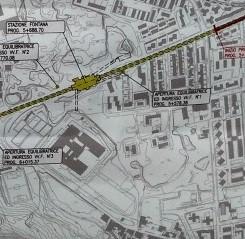

La stazione Fontana sorgerà nei pressi del nuovo Ospedale Garibaldi e avrà a disposizione il parcheggio scambiatore di Monte Po, capace di ospitare 850 auto e 30 bus; è previsto anche un ingresso, tramite tunnel, direttamente all’interno del complesso ospedaliero Garibaldi nuovo.
Pure qui è stato già allestito il cantiere e iniziato lo scavo
STAZIONE NESIMA

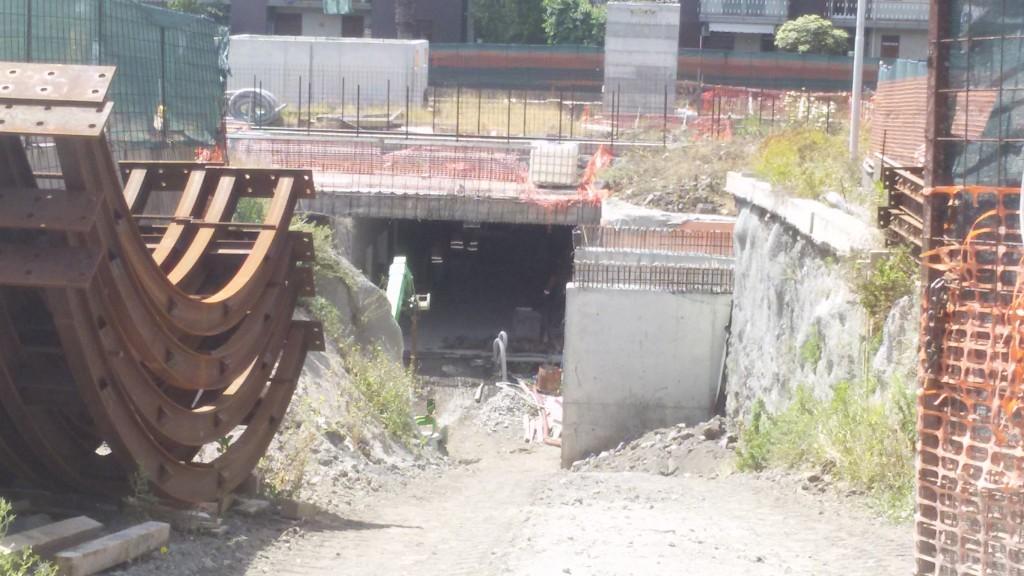

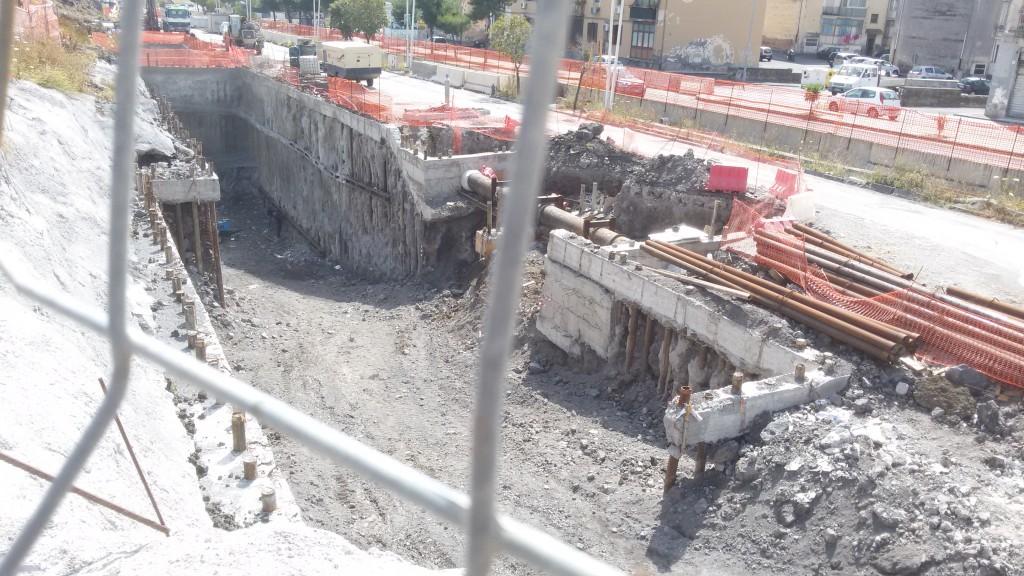

La stazione Nesima lato nord è ancora interessata da lavori di scavo per realizzare le discenderie dal piano stradale al mezzanino.
Lo scavo della discenderia lato ovest e dell’ascensore è già completo e ora i grossi escavatori si sono spostati nella discenderia lato est.
I lavori di questa stazione sono stati ritardati per la presenza di una condotta idrica della Sidra; la stazione dovrebbe essere pronta per dicembre 2016 e verrà integrata con la stazione in superficie già esistente di Nesima per l’interscambio con la Ferrovia Circumetnea e con i bus dell’AMT mediante il parcheggio di scambio di Nesima.

STAZIONE SAN NULLO

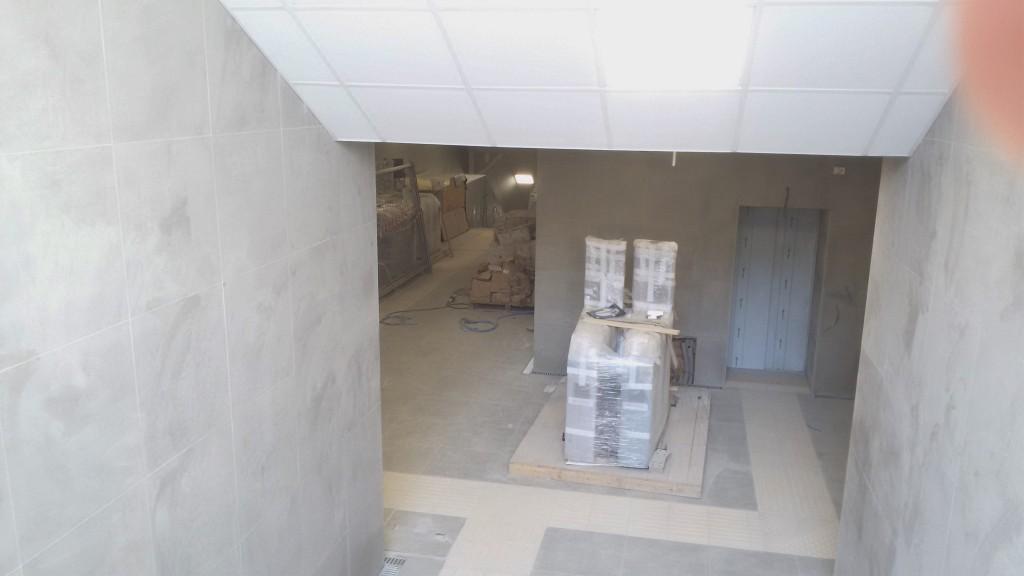

Si trova in una fase molto avanzata Nei vari livelli della stazione pavimenti, rivestimenti (arancioni, nel caso di questa stazione, al piano binari) e scale mobili appaiono in buona parte già completati, così come i controsoffitti.
STAZIONE CIBALI

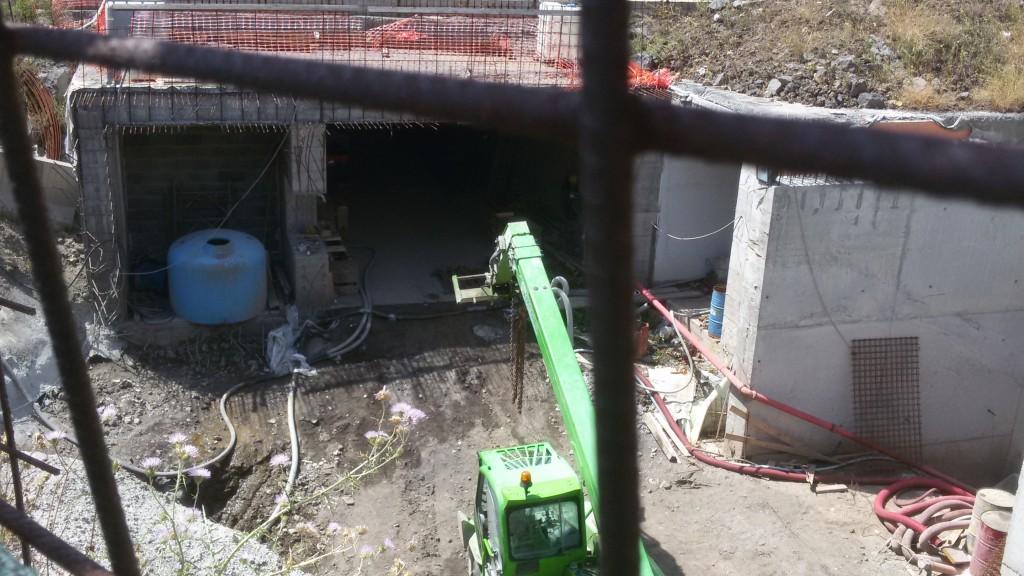

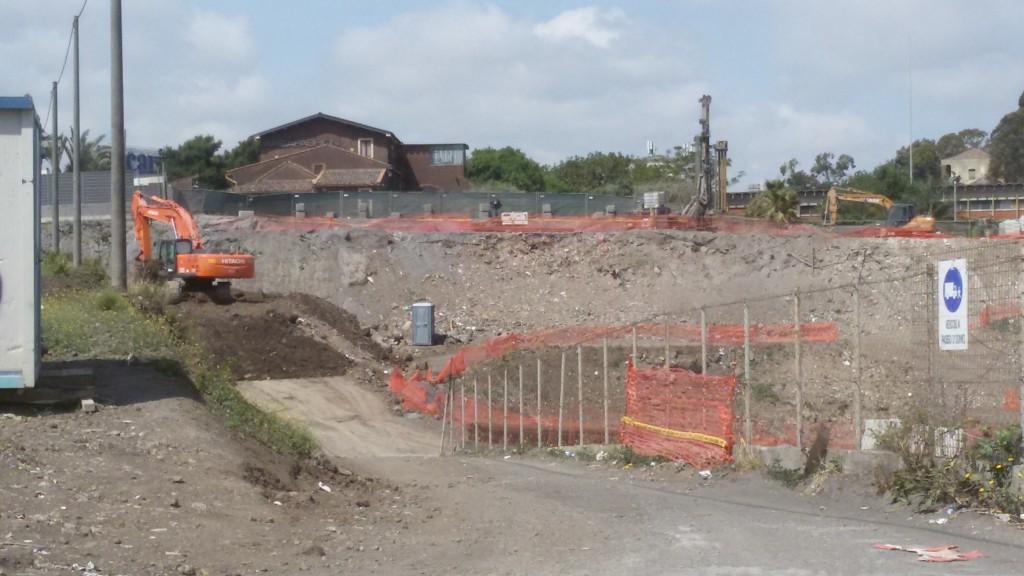

Anche questa stazione ha subito un’accellerazione dopo la nostra ultima visita. E’ stata finalmente realizzata la discenderia lato est che collegata il piano binari con il mezzanino.

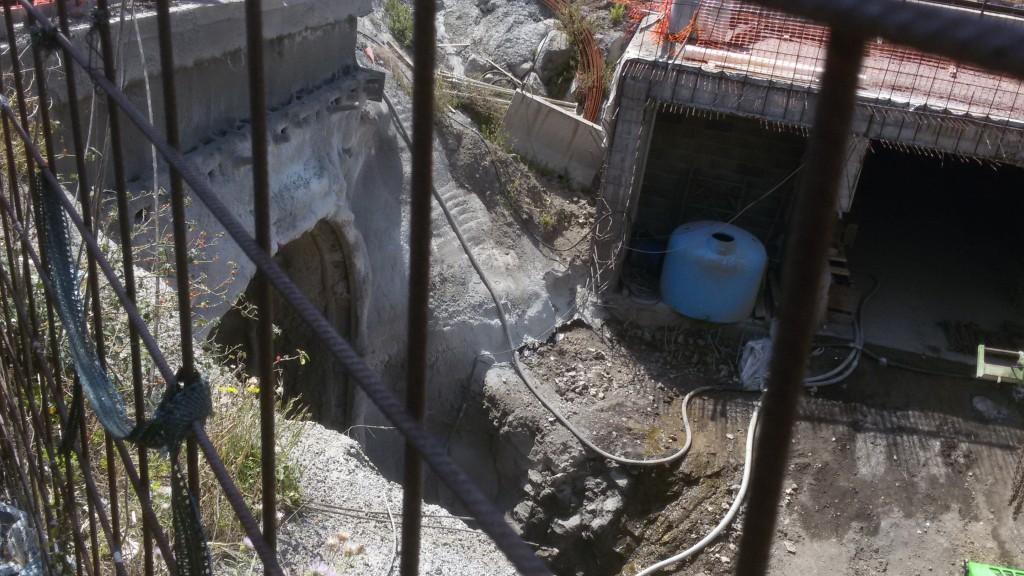

I lavori di questa stazione sono stati ritardati per la presenza di una falda acquifera.
STAZIONE MILO

La stazione è già completa all’interno, adesso si sta ultimando l’illuminazione esterna con la posa dei pali e a breve inizieranno pure i lavori di sistemazione del piano strada. In futuro questa stazione sarà collegata con la Cittadella Universitaria tramite bus-navetta.
STAZIONE GIOVANNI XXIII

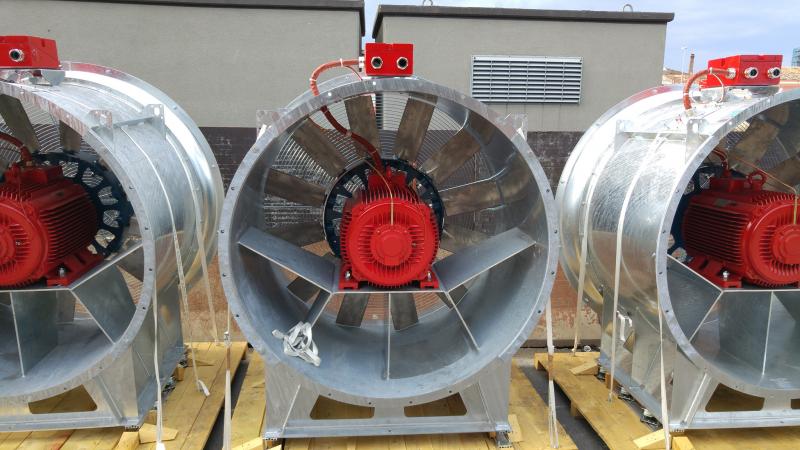

Sono già arrivati gli aereatori delle gallerie nel cantiere e realizzati i collegamenti tra il piano mezzanino e quello del ferro e ora si sta lavorando all’interno del mezzanino. All’esterno è stata chiusa una parte di piazza Giovanni XXIII per iniziare lo scavo delle discenderie.
STAZIONE STESICORO

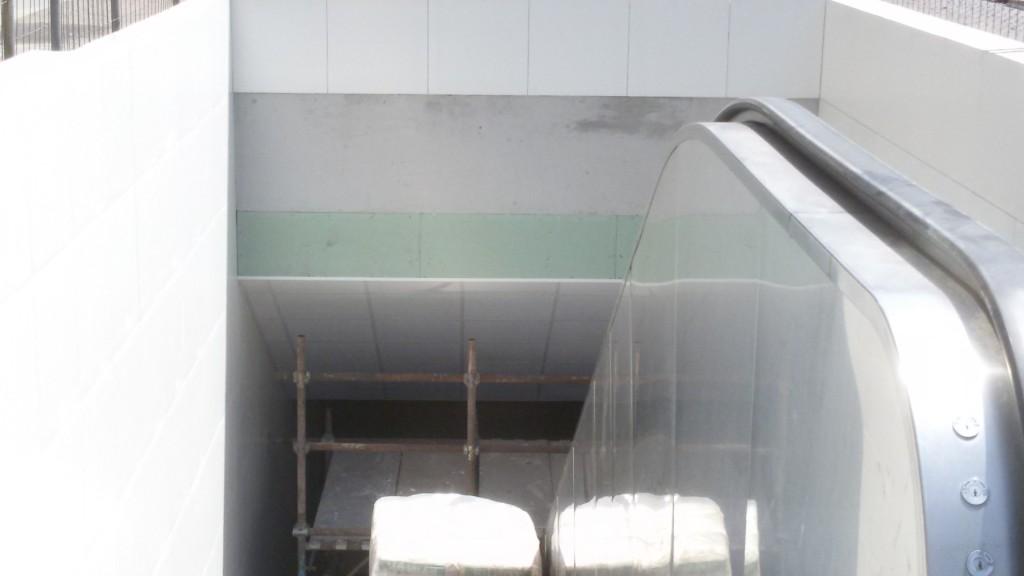

E’ la stazione i cui lavori solo allo stato più avanzato, probabilmente in ottobre dovrebbe essere già pronta; al momento si stanno completando i controsoffitti delle scale di accesso al mezzanino.
Secondo l’ultimo cronoprogramma la tratta Nesima-Borgo dovrebbe essere pronta per dicembre 2016 e la messa in esercizio per i primi mesi del 2017, mentre per la tratta Galatea Stesicoro l’ultimazione dei lavori è prevista per fine agosto così da poter mettere la tratta in esercizio con i treni entro i mesi di ottobre e novembre.
